徐州:做好“水”文章 打造“人水和谐”新环境
徐州市区奎河水环境综合整治提升工程是省、市重点工程,也是打造徐州人水和谐环境、惠及全市人民群众的重大民生项目。工程自2019年12月开工以来,参建各方在徐州市区奎河水环境综合整治提升工程建设指挥部的带领下,采取各种措施克服疫情、主汛期等影响,保证各项工作按序时推进,工程建设全面提速。
奎河从徐州市区蜿蜒穿过
2月4日上午,记者在该工程下段施工二标段看到,河道清淤工程已经结束,15000立方米的奎泰大沟调蓄池土建主体工程完成,正进行调蓄池满水试验工作。“奎泰大沟调蓄池位于奎河西岸、金奎公园北侧,服务范围为奎泰大沟片区,用于截流奎泰大沟区域的初期雨水,进一步改善提升奎河水质。调蓄池满水试验工作顺利,节后将进行调蓄池土方回填、除臭设备安装等工程,4月底前完成景观亮化主体工程等。”施工方徐州市水利工程建设有限公司副总经理侯宝民说。

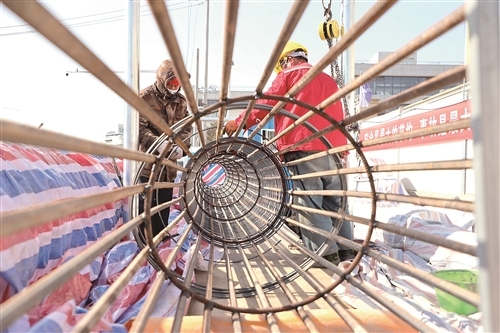

工人在制作树根桩钢筋笼。
“我们克服了施工工作面窄、地质条件复杂等影响,现状可以利用的场地仅为奎河两岸道路范围,目前正加快进行河岸支护桩等施工,盾构始发井正在进行围护桩施工,预计6月份可以开展盾构施工。”该工程上段一标项目副经理张全明说。
徐州市区奎河水环境综合整治提升工程实施范围为奎河云龙湖—欣欣路桥段,河道长约9.6公里。主要建设内容包括驳岸改造、干河清淤、治污工程(调蓄池、雨水口净化)、景观提升、截污主管道(老干管修复)、管线迁改、智慧水务等。工程分上下两段实施,上段(苏堤路—袁桥闸)河道长约4.2公里,2020年10月进场实施;下段(袁桥闸—欣欣路桥段)河道长约5.4公里,2019年12月开工建设。

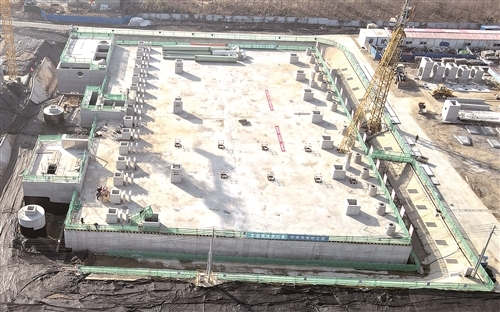

奎泰大沟调蓄池土建主体工程完成。
据悉,上段工程(苏堤路—袁桥闸)于2020年10月全面开工建设,河道工程施工围挡、苗木移植等工作全部完成,树根桩完成20%;钢坝闸围护灌注桩施工完成85%,热力管线迁改全部完成。下段工程(袁桥闸—欣欣路桥段)河道清淤16万方全部完成;河道护岸工程正在实施,护岸灌注桩340根全部完成,挡墙完成970米,种植槽完成1077米;河道景观工程加快实施,种植平台完成18处,码头基本完成,绿化试验段基本完成。
下一步,将推进截污主管道施工,加快盾构始发井施工,加快河道护岸施工,做好护岸挡墙、种植槽及树根桩等施工,全面推进绿化工程施工等。
水清河净、岸绿景美,一个崭新的奎河即将呈现。
徐报融媒记者 刘作霖/文 周杰/摄
