  中国徐州网-徐州日报讯(记者 王正喜 通讯员 魏红 陈煜慧)4月25日,国家发改委正式核准国华徐州发电公司2×1000MW机组建设工程。目前,建设者们正在加快百万机组项目建设进度,力争徐电2×1000MW工程一号机组于今年6月30日首次并网,8月20日投产发电;二号机组于今年9月30日首次并网,11月20日投产发电。

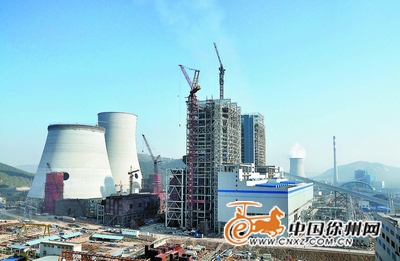

  4月29日,在徐电公司两台百万机组建设工地,一号机组、二号机组、输煤化水系统及烟塔系统四个主标段的工程正全面推进。120米高的一号排烟冷却塔正式结顶,高耸入云;内壁防腐工程已经完成,外壁防腐工程正在加紧进行,80%的淋水构建吊装已完成。工程难点之一玻璃钢烟道吊装,在技术人员与参建单位密切配合下也已开始进行。二号排烟冷却塔已经浇筑完成整体高度的80%。厂外补给水管线改造工程、岸边泵房设备改造也已开始施工。
  据了解,作为神华集团2011年“十大重点建设工程”,徐电百万机组立足建设全国技术指标最好的百万机组,在国内首次采用百万机组“烟塔合一”技术,即火电厂烟囱和冷却塔合二为一,取消烟囱,利用冷却塔排放烟气,冷却塔既有原有的散热功能,又替代烟囱排放脱硫后的洁净烟气。由于此项技术开国内百万机组“烟塔合一”之先河,成为“上大压小”建设工程具有开创意义的新技术应用项目。
  国华徐电公司总经理、百万机组筹建处主任庞宏立说,目前省电力公司和市政府正全力以赴推进配套电网工程建设,500KV送出工程线路施工全面开展,配套的岱山变电站改扩建工程施工顺利进行。
